WI-EP-003 คู่มือการติดตั้งผนัง Willy

1. วัตถุประสงค์

เพื่อกำหนดขั้นตอน มาตรฐาน วิธีการติดตั้งผนัง Willy ให้ได้คุณภาพ ปลอดภัย ตรงแบบ และลดปัญหาการร้องเรียน เช่น การเจาะผิดตำแหน่ง งานไม่เรียบร้อย รอยต่อไม่สนิท ฯลฯ

2. ขอบเขตการใช้งาน

ใช้สำหรับติดตั้งผนัง Willy ใน

  • ห้องน้ำสำเร็จรูป (PBU)

  • ห้องน้ำโครงการ เช่น คอนโด โรงแรม อาคารสูง

  • ห้องน้ำทั่วไปที่ใช้งานระบบผนังสำเร็จรูป

3. ผู้รับผิดชอบ

  • ช่างติดตั้ง / Foreman

  • QC หน้างาน

  • ผู้ควบคุมงานโครงการ

  • ฝ่ายตรวจรับส่งมอบงาน

4. อุปกรณ์และเครื่องมือที่ต้องใช้

4.1 เครื่องมือช่าง

  • Laser Level / Waterpass

  • สว่านไฟฟ้า + ดอกสว่านสำหรับคอนกรีต/ปูน

  • ไขควง / บล็อกขันสกรู

  • ค้อนยาง (Rubber Hammer)

  • เครื่องเจียร (สำหรับแต่งขอบหากจำเป็น)

4.2 วัสดุ

  • แผ่นผนัง Willy (ตรวจสอบรุ่นและขนาดก่อนติดตั้ง)

  • โครงเหล็ก C-line / อลูมิเนียมตามแบบ

  • สกรูปลายสว่าน พร้อมแหวนยาง

  • ซิลิโคนชนิดกันน้ำ (Anti-mold)

  • PU Sealant

  • เทปกาวป้องกันรอย (Masking tape)

กระบวนการ

5. ขั้นตอนการติดตั้งผนัง Willy (ทีละขั้นตอน)

ขั้นตอนที่ 1: ตรวจสอบหน้างานก่อนติดตั้ง

1.1 ตรวจสอบแบบ (Drawing)

  • ตำแหน่งผนัง

  • Opening สำหรับ ประตู/หน้าต่าง

  • จุดสุขภัณฑ์

  • จุดงานระบบ L/M/E

**ห้ามติดตั้งโดยไม่ตรวจสอบแบบ**

1.2 ตรวจพื้นและระดับ

  • พื้นต้องได้ระดับ ไม่เอียง

  • ไม่มีเศษปูน/วัสดุเกิน

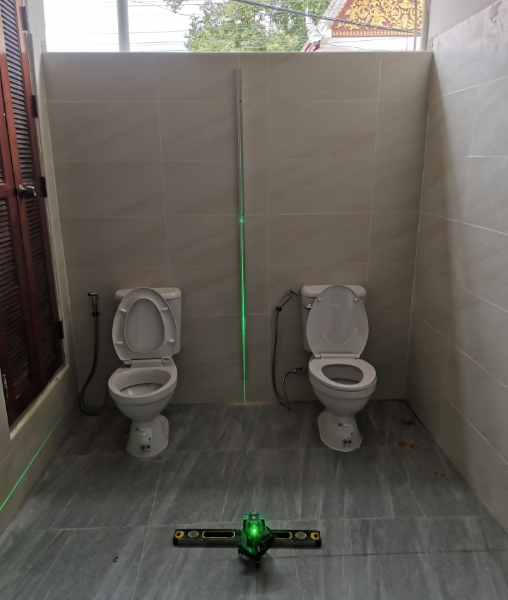

  • ตรวจสอบด้วย Laser Level

1.3 ตรวจโครงสร้าง

  • คาน–เสา–พื้น ตรงตามแบบ

  • จุดยึดโครงเหล็กต้องสามารถติดตั้งได้จริง

1.4 ถ่ายภาพ Before ก่อนทำ

  • ถ่ายรอบพื้นที่

  • ถ่ายระดับพื้น

  • ถ่ายตำแหน่งระบบ L/M/E

ขั้นตอนที่ 2: ติดตั้งโครงเหล็กสำหรับผนัง Willy

2.1 กำหนดแนวผนัง

  • ใช้ Laser ยิงแนวรอบห้อง

  • ขีด Marker เป็นแนวอ้างอิง

2.2 ติดตั้ง Runner บนพื้นและเพดาน

  • ยึดด้วยพุกและสกรูทุก 50–60 cm

  • ตรวจสอบระยะตรงตามแบบ ±2 mm

2.3 ติดตั้ง Stud

  • ระยะ Stud 40–60 cm ตามคู่มือโครงการ

  • ตั้งให้ฉากกับพื้น

  • ใช้ค้อนยางเคาะจัดแนว

2.4 ตรวจสอบโครงสร้างก่อนติดตั้งแผ่น

  • โครงไม่โยก

  • ระยะเรียบร้อย

  • ถ่ายภาพเป็นหลักฐาน

ขั้นตอนที่ 3: ติดตั้งแผ่นผนัง Willy

3.1 ตรวจแผ่นก่อนติดตั้ง

  • ไม่มีรอยบุบ

  • ไม่มีรอยแตก

  • สีกับผิวไม่เป็นรอย

  • ขนาดตรงตามแบบ

3.2 ยกแผ่นเข้าตำแหน่ง

  • ยกอย่างน้อย 2 คน

  • ห้ามลากกับพื้น

  • ใส่ตัวกันกระแทก

3.3 จัดแนวแผ่น

  • ใช้ค้อนยางเคาะเบาๆ

  • เช็กระดับแนวตั้ง–แนวนอนด้วย Laser

3.4 การเจาะแผ่น

  • วัดระดับและขนาดอย่างน้อย 2 รอบ ก่อนทำการเจาะ

  • ใช้สกรูเจาะนำก่อนเพื่อลดความเสียหายแผ่นแตก
  • ใช้ใบตัดขนาด 100 ฟัน เพื่อการตัดที่เรียบเนียนมากยิ่งขึ้น

วิธีที่ผิด

วิธีที่ถูกต้อง

3.4 ยึดแผ่นกับโครงเหล็ก

  • ยึดด้วยสกรูปลายสว่าน + แหวนยาง

  • ช่วงห่างสกรู: 20–25 cm

  • ห้ามขันสกรูแน่นจนหลุดจากแหวนยาง

ข้อผิดพลาดที่เกิดบ่อย
❌ สกรูเบี้ยว
❌ ขันแรงเกินไปจนแผ่นบุบ
❌ ไม่ปิดซิลิโคนรอยต่อ ทำให้เกิดน้ำซึม

ขั้นตอนที่ 4: เก็บรายละเอียดและซีลรอยต่อ

4.1 เก็บรอยต่อแผ่น

  • ใช้ PU Sealant อุดรอยต่อ

  • ปาดให้เรียบด้วยไม้ปาดยาง

  • เช็กความสวยงามและความเสมอ

4.2 ติดตั้งซิลิโคนรอบขอบ

  • พื้น–ผนัง

  • ผนัง–เพดาน

  • ผนัง–สุขภัณฑ์
    ใช้ซิลิโคนกันเชื้อรา (Anti-mold) เท่านั้น

4.3 ติดตั้งบัวหรือคิ้ว

  • ตามแบบโครงการ

  • ห้ามมีช่องว่างเกิน 1 mm

ขั้นตอนที่ 5: ตรวจสอบหลังติดตั้ง (Before Handover)

รายการตรวจสอบสำคัญ

5.1 งานแนวและระดับ

  • แนวตั้ง–แนวนอน ±2 mm

  • แผ่นไม่บิด ไม่เบี้ยว

5.2 ความเรียบร้อยของสกรู

  • ไม่มีสกรูคา

  • ไม่มีจุดที่ขันเกิน

  • ไม่มีรอยสกรูบุ๋ม

5.3 ความสะอาดพื้นที่

  • เก็บเศษงาน

  • เช็ดคราบซิลิโคน

  • ทำความสะอาดแผ่น

5.4 เก็บภาพหลังติดตั้ง (After)

  • ถ่ายทุกด้าน

  • ถ่ายเก็บงานซิลิโคน

  • ถ่ายจุดเสี่ยง เช่น รอยต่อ แนวมุม

5.5 ทดสอบการใช้งาน

  • ทดสอบการรั่วซึมบริเวณ Wet Area

  • ตรวจสอบความแข็งแรง

6. ข้อกำหนดด้านความปลอดภัย (Safety)

  • PPE ครบ (รองเท้านิรภัย ถุงมือ แว่น)

  • ห้ามใช้บันไดไม้

  • ห้ามยืนบนอ่าง อุปกรณ์สุขภัณฑ์

  • สายไฟ–ปลั๊กต้องป้องกันน้ำ

  • ห้ามตัดเหล็ก/เจาะบนห้องน้ำสำเร็จรูปโดยไม่ขออนุมัติ

7. ปัญหาที่พบบ่อยและวิธีป้องกัน

ปัญหา สาเหตุ วิธีป้องกัน
แผ่นเบี้ยว / ไม่ตรงแนว โครงเหล็กไม่ได้ระดับ ตรวจด้วย Laser ก่อนยึด
สกรูแตก / แผ่นบุบ ขันแรงเกิน ใช้บล็อกขันปรับแรง
รอยต่อแตกร้าว ไม่ได้ยิง PU ให้เต็ม ตรวจซ้ำก่อนปาด
มีรู/งานไม่เรียบร้อย เจาะผิดตำแหน่ง ใช้เทมเพลตก่อนเจาะทุกครั้ง
งานไม่สะอาดก่อนส่งมอบ ไม่ได้ทำความสะอาด เพิ่ม Checklist QC ก่อนส่งมอบ

8. แบบฟอร์มเอกสารประกอบ

ฉันสามารถทำให้ครบทุกแบบ เช่น
✓ Checklist ก่อน–หลังติดตั้ง
✓ ใบตรวจรับงาน (Handover Form)
✓ WI (Work Instruction) แบบเป็นเอกสาร PDF
✓ แบบฟอร์มถ่ายภาพ Before–After
